Linia czasu
Grudzień 2022

Zakończenie naprawy sklepień
Po dwóch latach zakończyła się naprawa wszystkich sześciu pól sklepiennych w nawie południowej. Naprawa polegała na wykonaniu nowych żelbetowych żeber na górnej powierzchni sklepienia, do których podwieszone zostało istniejące sklepienie. Nowe, żelbetowe żebra przejęły ciężar własny istniejących sklepień i przeniosły je na filary.
Grudzień 2020

Zakończenie remontu elewacji ściany wschodniej i zachodniej
Dzięki pracom konserwatorskim przy ścianie wschodniej wykonanym w 2019 r., obie elewacje szczytowe kościoła są naprawione i zabezpieczone. Struktura obiektu jest wzmocniona, powstrzymano dalszą destrukcję, co bezpośrednio wpływa na bezpieczeństwo osób przebywających w kościele i jego otoczeniu. Bezpośrednie zagrożenie wynikało z uwagi na odspajającą się cegłę. Wzmocnienie struktury murów elewacji wschodniej i zachodniej umożliwi w przyszłości spięcie odchylonych szczytów kościoła
8 sierpnia 2020

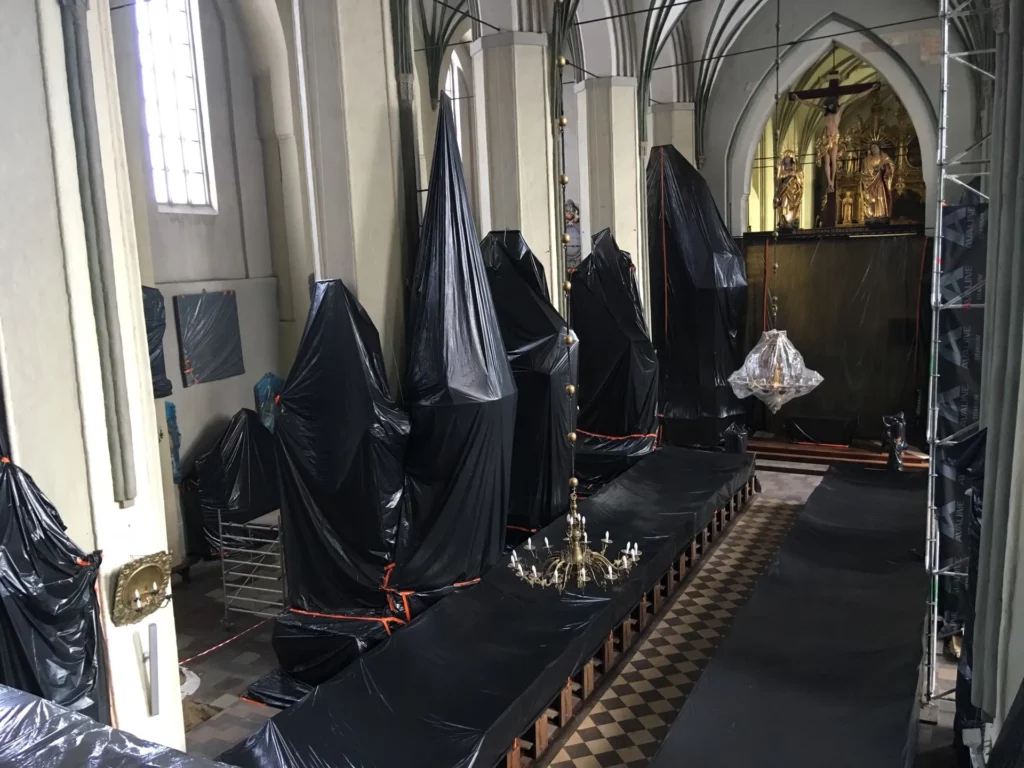

Częściowe otwarcie kościoła
„Po wykonaniu niezbędnych prac zabezpieczających umożliwiających sprawowanie liturgii zaplanowaliśmy częściowe otwarcie kościoła na 8 i 9 sierpnia. Otwarte zostaną nawa główna, nawa północna i prezbiterium. Niedostępna będzie nawa południowa, gdzie zlokalizowane jest rusztowanie wsporcze i nadal prowadzone będę tam prace naprawcze przy sklepieniu i filarach. Cieszymy się tym bardziej, że pierwsza msza św. odbędzie się w uroczystość Świętego Ojca Dominika, założyciela naszego Zakonu”
Październik 2019

Rozpoczęcie montażu rusztowania wsporczego
Trwa montaż rusztowania wsporczego, które pozwoli na przeprowadzenie ekspertyzy sklepień i przystąpienie do ich naprawy.
Lipiec 2019

Badania fundamentów

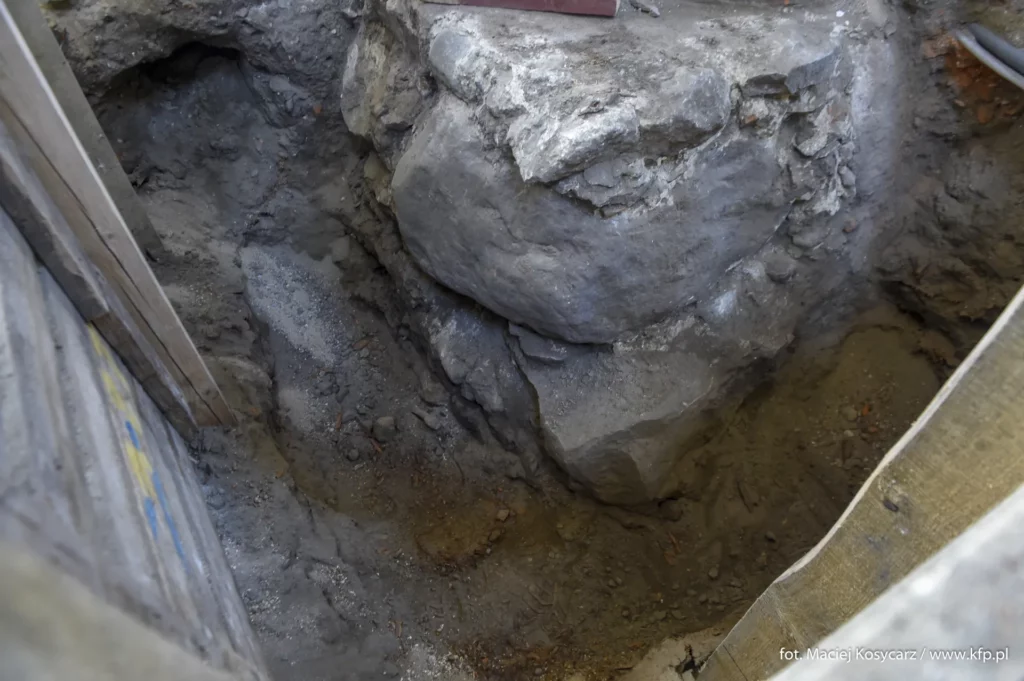

Po kilku miesiącach badań okazało się, że ściany kościoła posadowione zostały na kamiennych ławach fundamentowych, układanych w wąskim wykopie. Pod fundamentami nie występują pale drewniane, a ławy kamienne spoczywają bezpośrednio na gruncie rodzimym. Prace były prowadzone w dwóch miejscach : pod ścianą od strony ul. Świętojańskiej oraz wokół jednego z filarów od strony Hali Targowej.
W wykopie wykonanym przy jednym z filarów stwierdzono obecność pochówków, w znacznej części naruszonych. W trakcie prac w tym miejscu pozyskano również nieliczne przedmioty zabytkowe, m.in. drobne dewocjonalia i fragmenty obuwia. Natomiast w drugim wykopie stwierdzono jedynie obecność kości ludzkich ułożonych na wtórnym złożu w obrębie warstw zalegających poniżej posadzki.
fot. Maciej Kosycarz/KFP
31 maja 2019

Oględziny kościoła przez Generalnego Konserwatora Zabytków
„W związku z postawieniem przez zespół badawczy wstępnych hipotez zaistniałej w 2018 r. sytuacji, Generalna Komisja Konserwatorska zaleciła kontynuację badań celem potwierdzenia wstępnie przedstawionych hipotez. Jednocześnie GKK zgadza się z zespołem badawczym co do konieczności dalszego precyzyjnego monitorowania wilgotności gruntu, murów oraz zmian rozwartości wszystkich powstałych w 2018 r. szczelin w elementach architektonicznych nawy południowej, zakrystii i wieży kościoła. GKK widzi konieczność szybkiego przygotowania i przedyskutowania projektu zabezpieczenia sklepień oraz fundamentów wraz z podaniem metodyki i materiałów proponowanych do zastosowania” – informacji na profilu wojewódzkiego konserwatora zabytków.
Kwiecień 2019

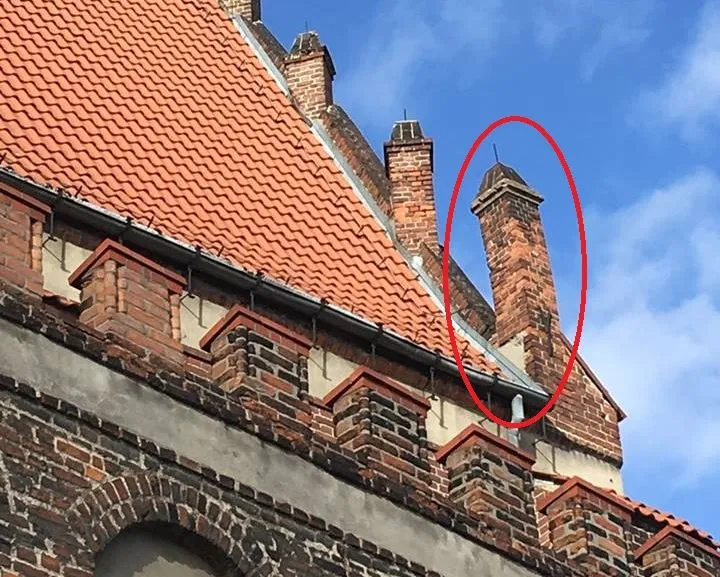

Pogorszenie stanu elewacji wschodniej
Z obserwacji ściany wschodniej wynika że jej stan się pogorszył. Stwierdzono rysy i pęknięcia muru oraz deformacje elementów architektonicznych (wyboczenie/przechylenie sterczyn) a także znaczne rozluźnienie struktury muru. Pogorszenie stanu elewacji wschodniej ma związek z niedawną awarią konstrukcji. W związku z tym, troszcząc się o bezpieczeństwo mieszkańców i turystów, Klasztor poprosił Miasto o zabezpieczenie chodnika i miejsc parkingowych na całej długości ściany wschodniej.
Luty 2019

Wytyczne dot. rusztowania wsporczego
Klasztor otrzymał wytyczne Wojewódzkiego Konserwatora Zabytków dotyczącą projektu rusztowania wsporczego. W najbliższym czasie wystąpi o pozwolenie na jego montaż. Przed montażem odbędzie się inwentaryzacja zabytkowej posadzki wraz z jej demontażem.
19 grudnia 2018

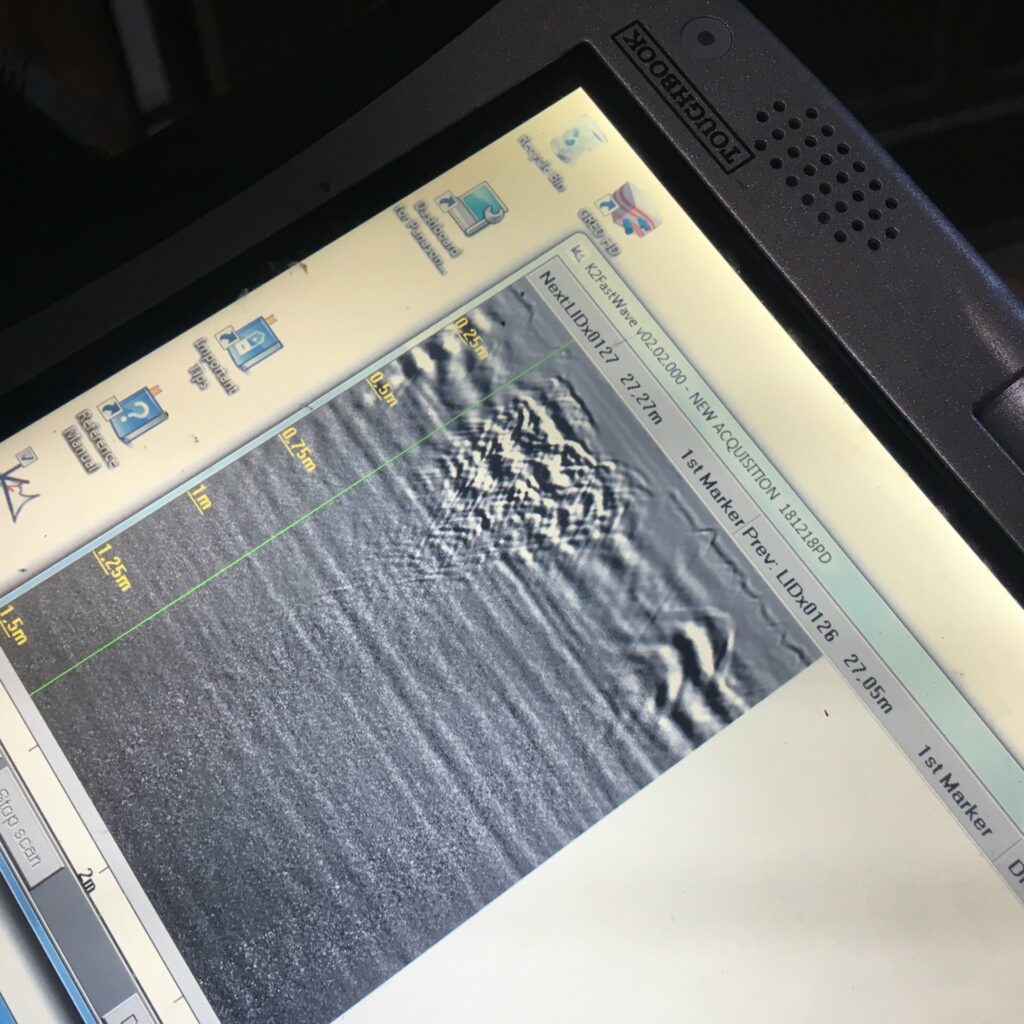

Badania georadarem
Badanie georadarem polega na analizie odpowiedzi ośrodka gruntowego na wzbudzenie impulsem elektromagnetycznym.
Badanie to pomoże przeanalizować problem pustych przestrzeni znajdujących się pod zabytkowymi płytami z wapienia olandzkiego.
Grudzień 2018

Pozostałe zabytki
Zgodnie z zaleceniem wojewódzkiego konserwatora zabytków wszystkie inne zabytki ruchome zostaną w świątyni, gdyż ich demontaż oraz przenoszenie w inne środowisko może być dla nich szkodliwe. Klasztor otrzymał dotację z budżetu Miasta na zabezpieczenie zabytków oraz badania podłoża w nawie południowej.
06 grudnia 2018

Stabilizacja gruntu
Badania wykazały że przestał przemieszczać się grunt po kościołem św. Mikołaja, a tym samym jego filary i ściany,
Listopad 2018

Pierwsze prace cd.
Planowane są dalsze prace przy nawie:
- oględziny sklepień w pozostałych nawach bazyliki (konieczna budowa nietypowego rusztowania)
- rozpoznanie obecności krypt w czterech miejscach, w których będą miały miejsce odwierty
- po rozpoznaniu stan gruntu pod posadzką nastąpi budowa rusztowania wsporczego dla zagrożonych sklepień.
Listopad 2018

Pierwsze prace
Do tej pory wykonano:
- Sprawdzono instalacje wodne znajdujące się w pobliży bazyliki.
- Przeprowadzono pomiary kontrolne istniejących przy kościele punktów pomiarów geodezyjnych.
- Zbadano archiwalne materiały dotyczące konstrukcji kościoła, zarówno z archiwum klasztoru, jak i z archiwum Wojewódzkiego Urzędu Ochrony Zabytków w Gdańsku.
- Wystąpiono z wnioskiem o pozwolenie na badania geotechniczne w obrębie bazyliki.
Powstało sprawozdanie z geodezyjnych pomiarów kontrolnych, które obecnie jest analizowane.
Listopad 2018

Rozpoczęcie działań ratunkowych
Rusztowanie wsporcze jeszcze nie podtrzymuje nadwątlonych sklepień z uwagi na obawę przed zapadnięciem się pod nim posadzki kościoła. Trwają prace nad znalezieniem przyczyny osiadania fundamentów filarów.
31 października 2018

Konferencja prasowa
W Czarnej Sali domu duszpasterskiego kościoła św. Mikołaja odbyła się konferencja prasowa dotycząca powstałych spękań. Podczas spotkania głos zabrali kolejno przeor świątyni ks. Maciej Okoński, pomorska konserwator zabytków Agnieszka Kowalska oraz prezydent Gdańska Paweł Adamowicz, który zobowiązał się do przekazania środków finansowych na wybudowanie rusztowania które odciąży sklepienia.
30 października 2018

Zamknięcie kościoła
„Z największym bólem informujemy, że ze względów bezpieczeństwa Bazylika pw. Świętego Mikołaja zostanie zamknięta do odwołania. Powodem takiej decyzji Klasztoru jest zły stan sklepienia będący bezpośrednim zagrożeniem dla osób przebywających w kościele”
